刺鋼絲隔離柵材料要求、施工事項、工藝規范

添加日期:2022-3-4 閱讀量:

一、刺鋼絲隔離柵的材料
刺鋼絲網隔離柵采用圓鋼管立柱。刺絲采用 12 號低碳鋼絲或低合金鋼絲制作,應符合《一 般用途低碳鋼絲》(GB343)、《一般用途熱鍍鋅低碳鋼絲》的規定。刺鋼絲網隔離柵立柱、斜撐、門柱采用先鍍鋅后浸塑方式,鍍鋅量不得低于 275g/㎡,緊固件、連接件為 120g/㎡,涂塑層厚度應大于 0.25mm。具體參見《公路交通工程鋼構件防腐蝕技術條件》(GB∕T18226-2015)。
二、刺鋼絲隔離柵施工注意事項
熱浸鍍鋅浸塑刺鋼絲網隔離柵要求采用正、反間隔纏繞刺花,這樣可以抵消纏繞內應力, 施工過程中可以避免撓彎,短距離展開即可施工,刺鋼絲拉緊固定后的中心垂度應小于15mm。隔離設施的安裝施工一般宜在路基施工完成以后,在不影響工程施工的情況下,應盡早開始。安裝施工前應做出詳細的施工組織設計。隔離柵應嚴格按圖紙要求及實際地形地物的情況進行施工放樣,定出立柱中心線進行必要的清場和挖除樹根以便按規定的坡度和線形修建隔離柵。立柱的埋設,應分段進行,先埋兩端的立柱,然后拉線埋設中間立柱,從縱向看,立柱的軸線應在一條直線上,不得出現參差不齊的現象,從高度看,柱頂應平順,不得出現高低不平的情況。立柱、支撐或錨頭埋入混凝土基礎中時,應設置必要的臨時拉索或支撐, 以把立柱固定于適當位置,直到混凝土硬化為止。在混凝土養生 7d 期間,不應在立柱、拉索和支撐上安裝或拉緊任何材料或部件。所有立柱均應按照圖紙要求和線形垂直埋設。
三、刺鋼絲隔離柵工藝要求

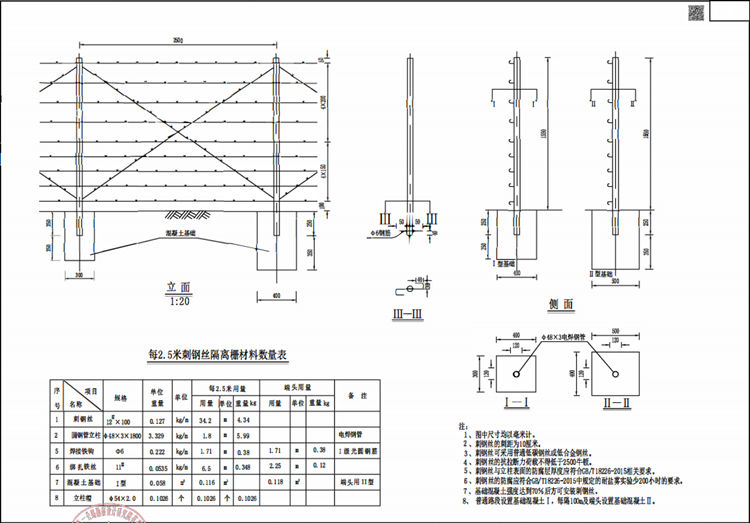

1、圖中尺寸均以毫米計。
2 、刺鋼絲的刺距為10厘米。
3 、刺鋼絲可采用普通低碳鋼絲或低合金鋼絲。
4 、刺鋼絲的抗拉斷力荷載不得低于2500牛頓。
5 、刺鋼絲與立柱表面的防腐層厚度應符合GB/118226-2015相關要求。
6 、刺鋼絲的防腐應符合GB/T18226-2015中規定的耐鹽霧實驗少200小時的要求。
7、基礎混凝土強度達到70%后方可安裝刺鋼絲.
8、 普通路段設置基礎混凝土I,每隔100m及端頭設置基礎混凝土Ⅱ。
